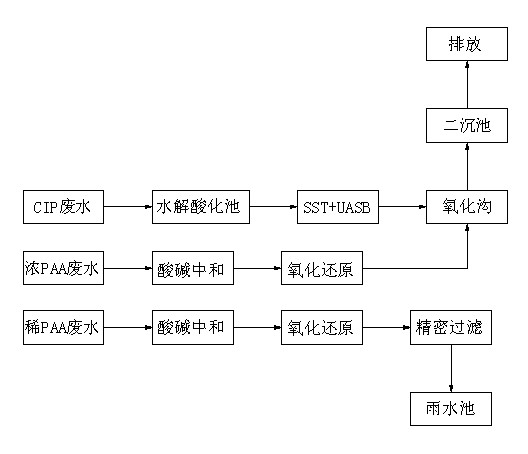

【项目名称】 可口可乐瓶装商生产(武汉)有限公司污水处理及回用水处理工程 【项目概况】 该项目从2008年8月动工建设,环保工程按照“三同时”原则同时开工建设,经过2个多月的土建施工,设备于2008年10月底开始安装,经过4个多月的施工安装,项目于2009年3月底完成安装。2009年4月初开始调试运行,经过2个多月的调试,项目于2009年6月19日进行监测验收。经检验,完全达到《污水综合排放标准》(GB8978-1996)一级排放标准。 【处理工艺】 根据业主提供资料,该项目排放的废水主要有3类废水:CIP废水;浓PAA废水;稀PAA废水。 废水处理工艺流程图:

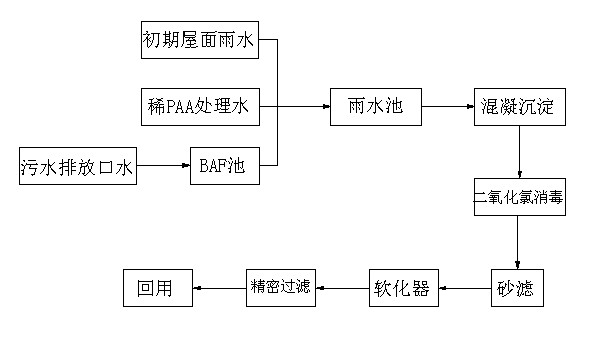

回用水处理工艺流程图:

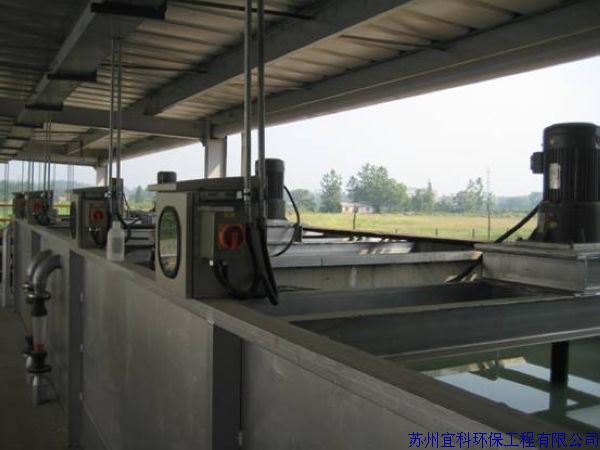

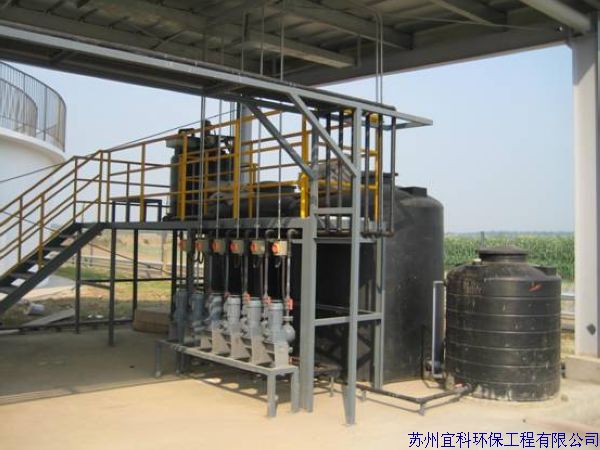

【工程图片】 浓PAA、稀PAA预处理区:

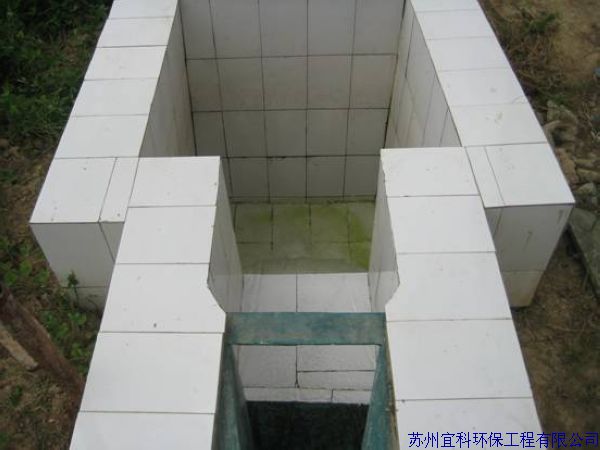

集水井和加药区:

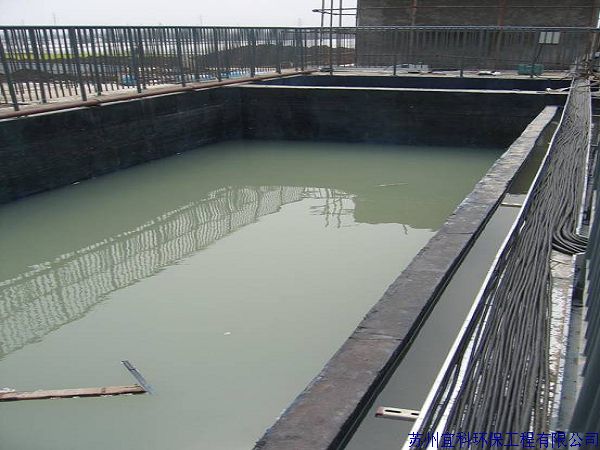

水解酸化池:

厌氧处理SST塔:

厌氧处理UASB塔:

沼气收集柜:

氧化沟:

二沉池:

标准排放口:

控制室:

污泥脱水间:

|
